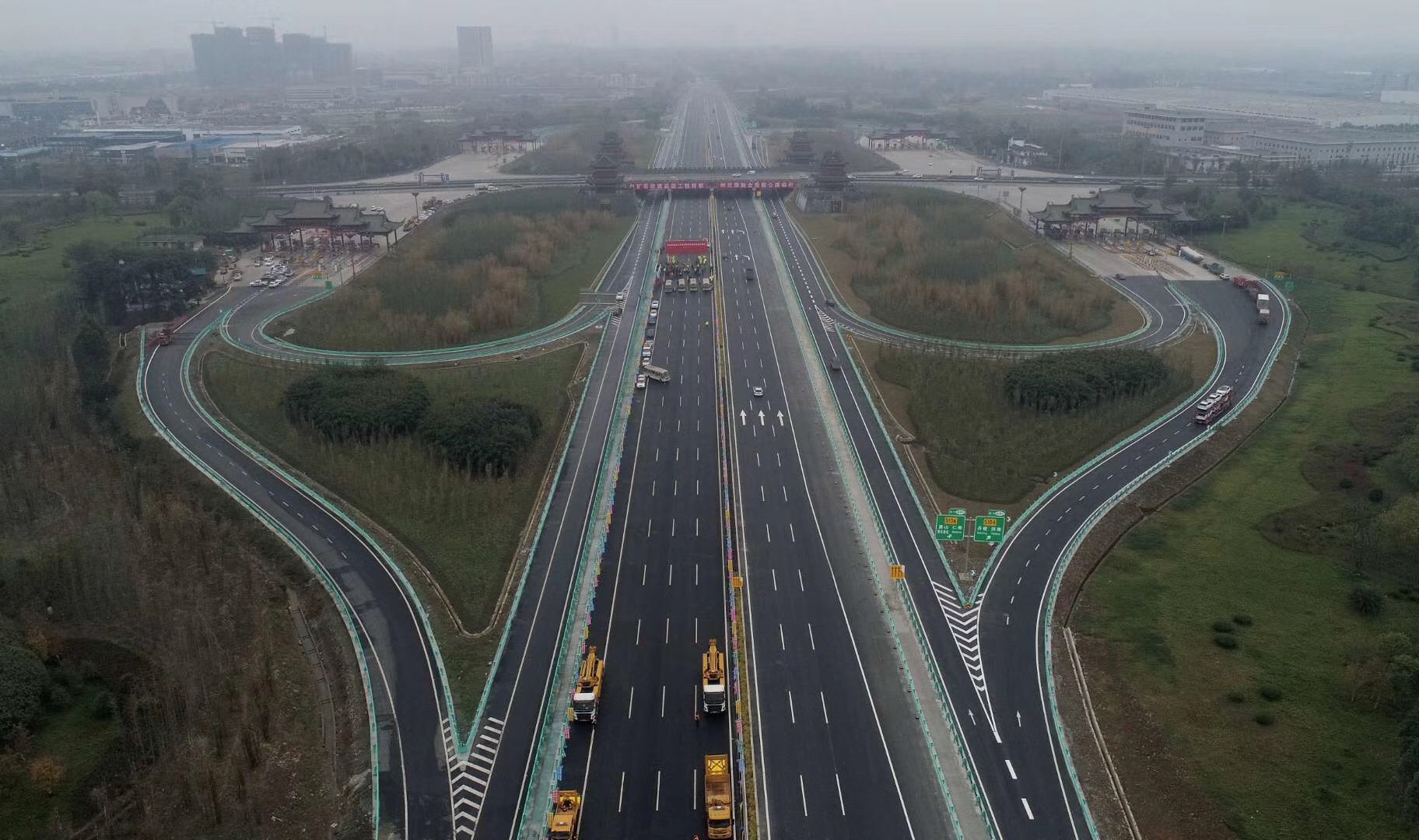

2019年11月27日上午10點,成樂高速擴容試驗段正式建成通車。試驗段始建于2017年初,在交建公司的大力指導和支持下,項目部歷時近三年圓滿完成施工任務,提前一個月實現通車目標。成樂高速公路是《國家公路網規劃(2013年-2030年)》中重要的聯絡線之一,是連接成都與眉山、樂山兩市最為便捷的高速公路大通道。成樂高速擴容試驗段起于青龍互通,向南經彭山區設置彭山互通,終點為眉山互通,改擴建里程28km,途徑眉山市彭山區、東坡區,設計時速100km/h,雙向八車道,路基寬度41m。
成樂擴容試驗段是川內首個EPC高速公路擴容項目,在項目推進過程中,項目部本著“安全先行、方案引領、質量第一、強化執行、創新驅動”的方針,不斷探索創新,取得了良好的經濟效益和社會效益。一是優化施工方案,凸顯成本效益。項目部多次與設計院溝通對接,結合試驗段實際情況對施工圖紙進行優化完善,優化過后共節約砂礫石成本1900余萬元、紅線用地100畝,并推廣泡沫輕質混凝土,解決了CFG樁施工周期長的特點,節約施工工期約4個月。二是總結相關經驗,刷新施工記錄。在施工過程中,項目部技術人員通過不斷學習、總結經驗,一次次刷新施工記錄。項目部先后順利完成主線十座人行天橋、四座車行天橋的同時段拆除,用時大大領先國內同期改擴建工程天橋拆除,減少了因天橋拆除斷道造成運營損失;同時精心組織百余臺設備,將原計劃2個月安裝的203片主線梁板,僅利用兩個工作日順利安裝成功,大幅節約工期和占道施工成本,創下川內高速公路梁板單日安裝的新紀錄。三是提倡微創新、引進新工藝。項目部高度重視技術創新,定期舉辦頭腦風暴活動,集思廣益,解決了新舊路面高差導致的拼接臺階無法成型、橋梁錐坡開挖后砂礫石路基垮塌等難題;引進液壓夯解決了新舊路基不均勻沉降問題,創新引進中分帶新澤西護欄,有效提高施工效率和工程形象,并作為川內高速公路首次采用技術,已被交通廳列入推廣項目;開發智慧工地APP,對施工現場進行實時查看,實現宏觀把控。
成樂擴容試驗段的順利通車,將極大緩解成樂高速的交通擁堵情況,為廣大司乘人員提供了安全、舒適的出行環境,對于推動地方經濟發展具有重要的意義。同時,試驗段施工任務的圓滿完成,也為接下來成樂擴容二期施工積累了豐富的經驗、奠定了堅實的基礎,項目部將在公司的帶領下繼續前行,用匠心打造品質工程。
