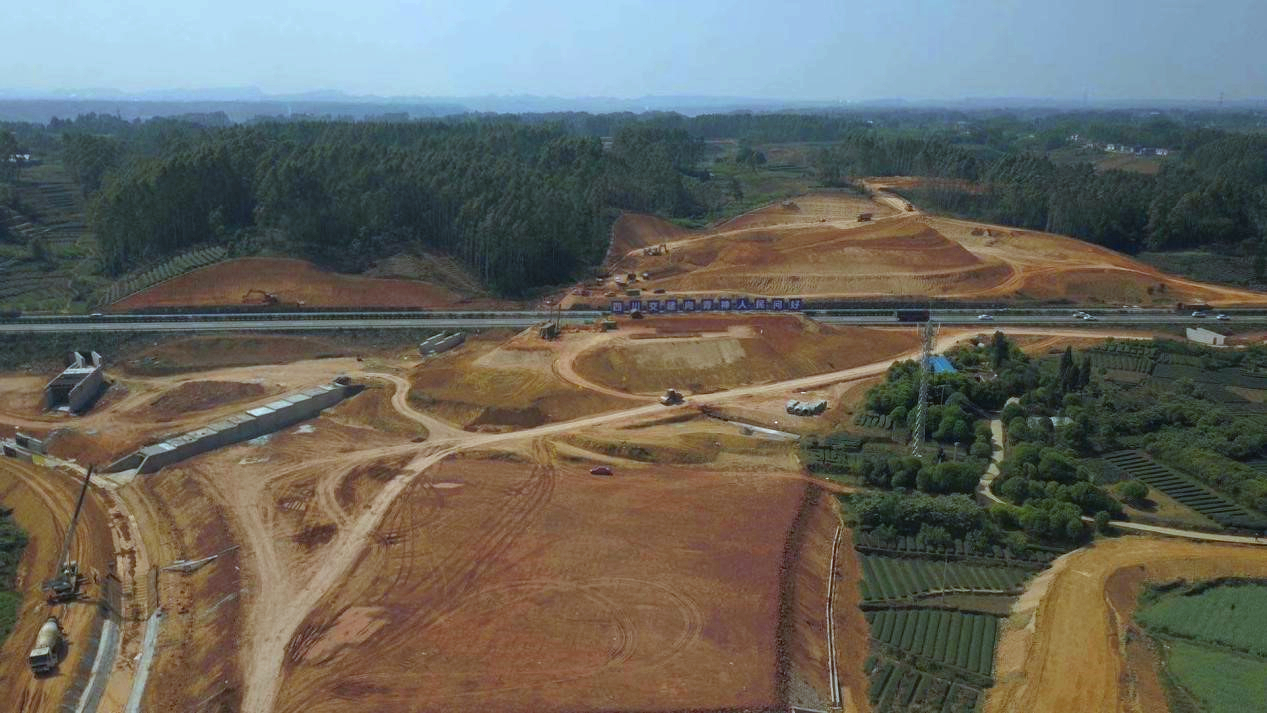

四月正是施工的大好季節,在成樂擴容項目眉山段施工現場成樂擴容E2-SG1項目積極響應公司號召,趕在汛期來臨前緊抓施工黃金季節,全體職工積極投入到搶抓工期的建設工作中,掀起路基橋涵施工高潮,為確保完成年度目標任務吹響沖鋒號角。
汛期即將來臨,為確保階段性施工目標不受影響,項目部增派施工力量,一是應用夯實設備對新填筑路基進行補強處理,防止其發生不均勻沉降和開裂;二是增加作業時間與物料投入,力求趕在汛期來臨之前完成橋梁下部結構及涵洞工程。青神互通及連接線工程是整個成樂擴容項目建設中的施工節點,具有極其重要的戰略地位,受到社會各界的高度關注。項目部全體職工以高度的使命感和緊迫感,鼓足干勁,加班加點對該段土石方、橋梁下部結構、涵洞工程、錨桿框架梁及頁巖填方進行施工。面對施工中遇到的困難,項目部外請專家指導,內抓學習改進,雙管齊下,在失敗中不斷總結經驗教訓,不斷完善施工方案,積極推動施工進度,順利實現高效運轉。
截至目前,青神互通及連接線土石方挖方已完成設計值90%;橋梁下部結構樁基已完成,大河壩1號中橋已完成樁基橋臺施工,大河壩2號中橋正在進行墩柱、系梁及橋臺施工,涵洞工程已完成設計值80%;錨桿框架梁施工已完成設計65%,線外排水工程已完成60%;頁巖填方已完成設計值75%。
在大干熱潮的帶動下,項目部還積極參與到成樂公司組織的勞動競賽中,力爭在競賽中創新突破、拔得頭籌。在施工過程始終堅持安全先行、質量第一的原則,將目標任務層層分解并落實到班組和個人。項目管理人員也開啟了錯班工作模式,晝夜輪崗巡視現場,加強技術指導,同時密切關注天氣變化,提前做好各項防汛準備工作,確保安全度汛。
