雅西高速泥巴山隧道項目

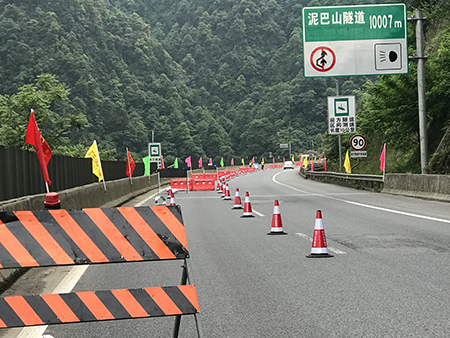

泥巴山海拔3000多米,“雅西高速泥巴山隧道路面水泥砼改造工程”,左、右洞全長20余公里,是“雅西高速公路隧道水泥砼路面改造工程”關鍵性、控制性工程。因該工程全部在隧道內施工,存在交通組織難度大,施工難度大,施工工期緊,施工環境惡劣等特點,屬川內首次對特長隧道進行路面養護施工。
2017年6月5日正式開工,6月28日下午19:00圓滿完成施工,項目全體參建人員經過22天(6月5日-6月14日,6月17日-6月28日)24小時連續作戰,比計劃提前17天完成施工任務。6月29日結束交通管制,恢復正常交通。
泥巴山隧道工程項目主要為路面工程,先對原路面進行灌縫注漿,再進行噴砂打毛,防裂卷材鋪筑,最后進行碎石封層及瀝青混凝土路面鋪筑。工程采取半幅施工方式進行。主要工程量:4cm改性瀝青SMA-13為160496.48m2,SBS改性瀝青同步碎石封層為154022.48m2,防裂卷材26935.66m2,噴砂打毛142563.4m2。
