學習黨史,汲取前進力量,將“實干”根基于心。檢測公司立足主責主業,把黨史學習教育同推動業務工作結合起來,廣大黨員干部團結黨外知識分子,組成外業現場檢測組,以實干顯擔當、以行動作表率,助推宜賓橫樓大橋橋梁荷載試驗現場檢測工作順利完成。

宜賓橫樓大橋全長242m,采用左、右兩幅分離設計,上部結構為四跨一聯預應力混凝土連續剛構,橋跨組合為(42+75+75+42)m,為四川宜賓橫江鎮與云南水富縣樓壩鎮的重要通道。

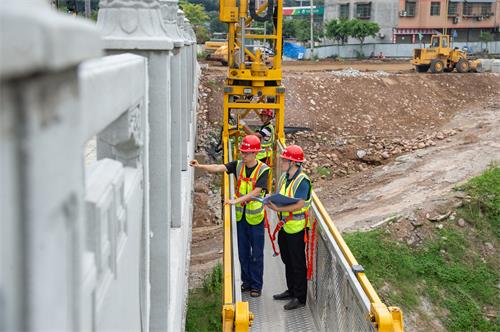

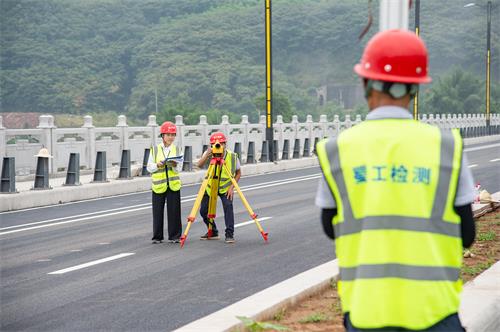

橋梁荷載試驗于8月7日正式啟動,歷時2天?,F場檢測組分別對左右兩幅橋梁全部橋跨進行靜載試驗,每幅橋包含10個靜載試驗工況,分別測試各跨主梁L/2截面及支點截面、第3跨1/4L截面在車輛正載或偏載作用下的主梁靜力應變、靜力位移、支點沉降及裂縫監測等參數數據。動載試驗包括測量橋梁結構固有動力特性(自振頻率、振型和阻尼比)、通過行車試驗及制動試驗實測主橋跨中的最大應變沖擊系數等。
檢測公司自接到檢測任務起,成立專門項目組,不斷優化橋梁荷載試驗檢測方案,檢測方案于2021年6月順利通過專家評審,隨后根據專家評審意見對檢測方案的實施進行了細化、優化。為了確?,F場檢測萬無一失,現場檢測組于8月2日著手籌備橋梁荷載試驗工作,討論每一個細節、預估每一項可能,周密籌備、精心安排。試驗期間,人員配置高效充足、檢測設備調試正常、后勤保障設施齊全、試驗現場科學布控,全體工作人員冒著高溫酷暑堅守檢測一線,全力保證荷載試驗現場檢測任務順利完成。
橫樓大橋荷載試驗現場檢測工作順利完成為大橋通車奠定了堅實的基礎。正如橋上護欄雕刻文字“橫江傳奇、川滇咽喉”,橫樓大橋是橫江兩岸老百姓期盼已久的幸福工程,它不但圓滿完成橫江渡改橋任務,徹底消除沿河兩岸群眾的出行安全隱患,而且進一步密切四川敘州區與云南水富縣向家壩鎮的經貿交往與聯系,它將實現內昆鐵路、渝昆高速路互聯互通,為橫江兩岸居民的生產、生活及出行帶來極大方便,有利于拓展城市發展空間,帶動地方旅游、客貨運等產業進步,落實鄉村振興戰略,促進地方經濟快速發展。
